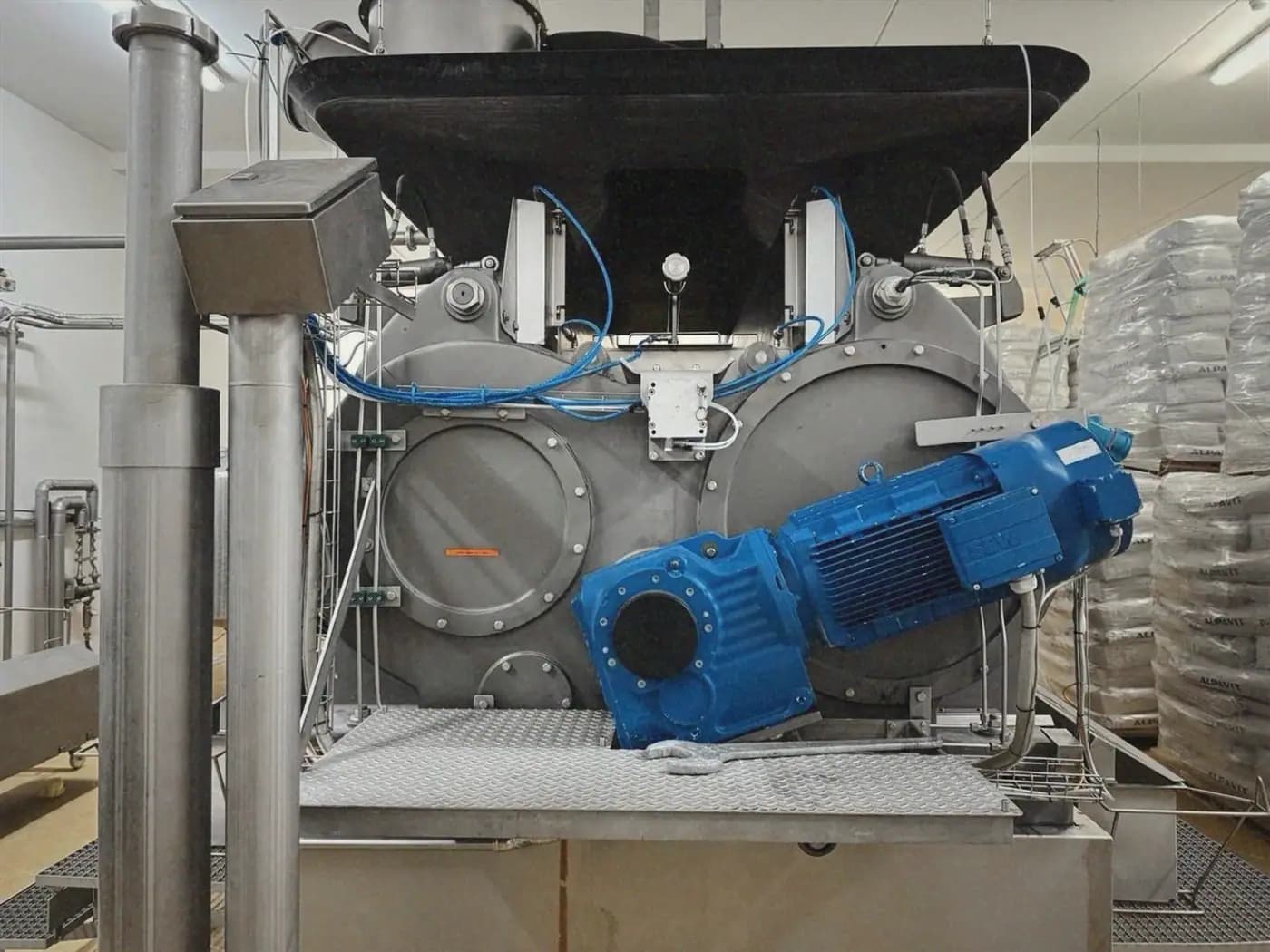

Demontaż suszarki bębnowej o masie 9 ton z betonowego cokołu

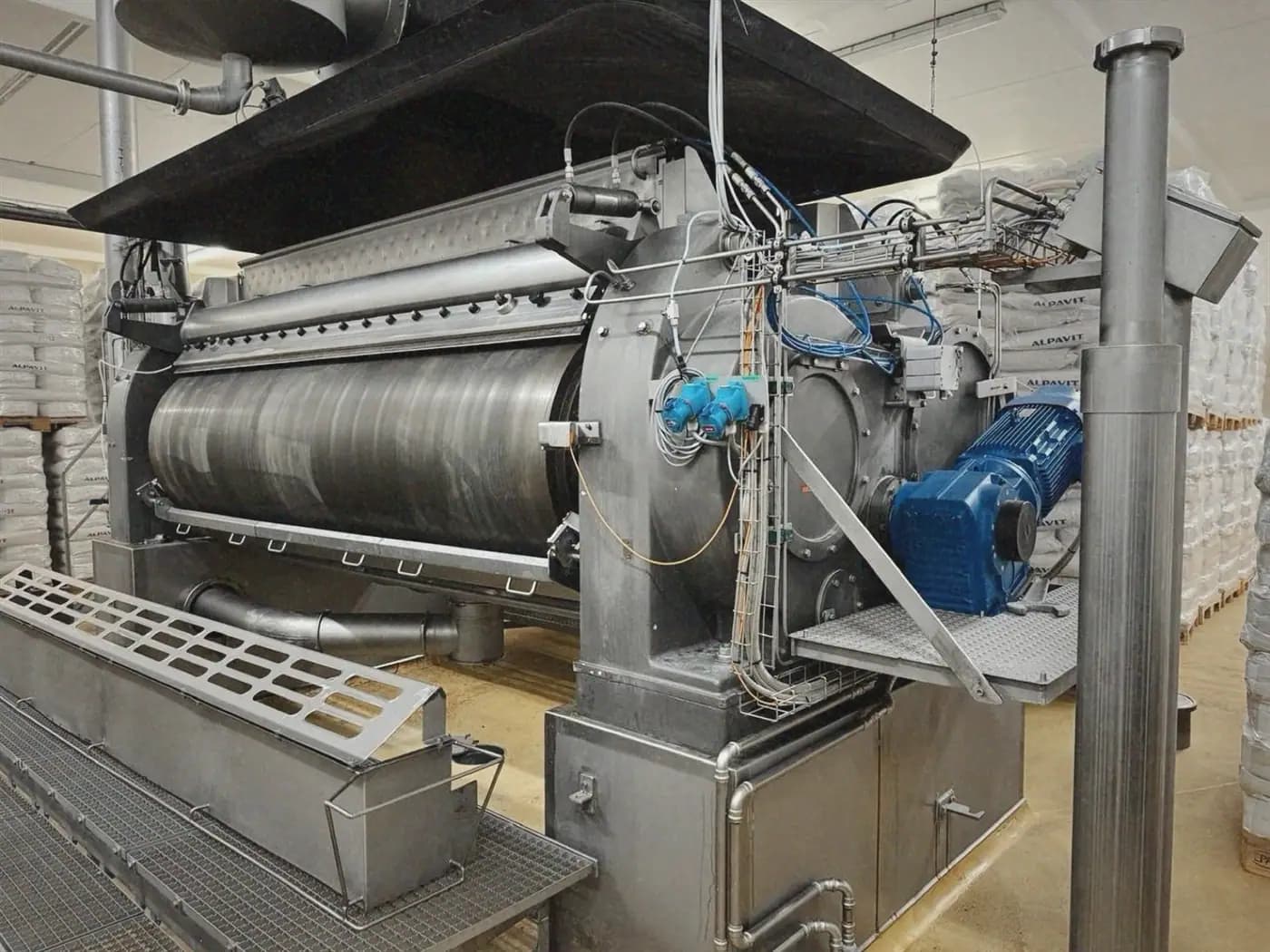

Demontaż, znakowanie, pakowanie i załadunek dwubębnowej suszarki wraz z peryferiami w zakładzie produkcji serów — masa głównego zespołu wynosi ~9 t nawet po rozłożeniu. Bez możliwości podjazdu wózkiem widłowym opuściliśmy urządzenie z 1 m betonowego cokołu na czterech wciągnikach elektrycznych i wynieśliśmy je przez otwierany otwór dachowy.

Demontaż suszarki bębnowej o masie 9 ton z betonowego cokołu — 1
Demontaż suszarki bębnowej o masie 9 ton z betonowego cokołu — 2
Demontaż suszarki bębnowej o masie 9 ton z betonowego cokołu — 3
Demontaż suszarki bębnowej o masie 9 ton z betonowego cokołu — 4
Demontaż suszarki bębnowej o masie 9 ton z betonowego cokołu — 5
Demontaż suszarki bębnowej o masie 9 ton z betonowego cokołu — 6
Demontaż suszarki bębnowej o masie 9 ton z betonowego cokołu — 7
Demontaż suszarki bębnowej o masie 9 ton z betonowego cokołu — 8
Demontaż suszarki bębnowej o masie 9 ton z betonowego cokołu — 9
Demontaż suszarki bębnowej o masie 9 ton z betonowego cokołu — 10
Demontaż suszarki bębnowej o masie 9 ton z betonowego cokołu — 11

W skrócie

Klient

Poufne — producent serów

Branża

Przetwórstwo spożywcze / mleczarstwo

Lokalizacja

Niemcy

Usługa

Demontaż, znakowanie i załadunek

~9 t główny zespół · demontaż z 1 m cokołu bez wózka widłowego · wyniesienie przez dach · dźwig 60 t · 3 specjalistów · 7 dni

Wyzwanie

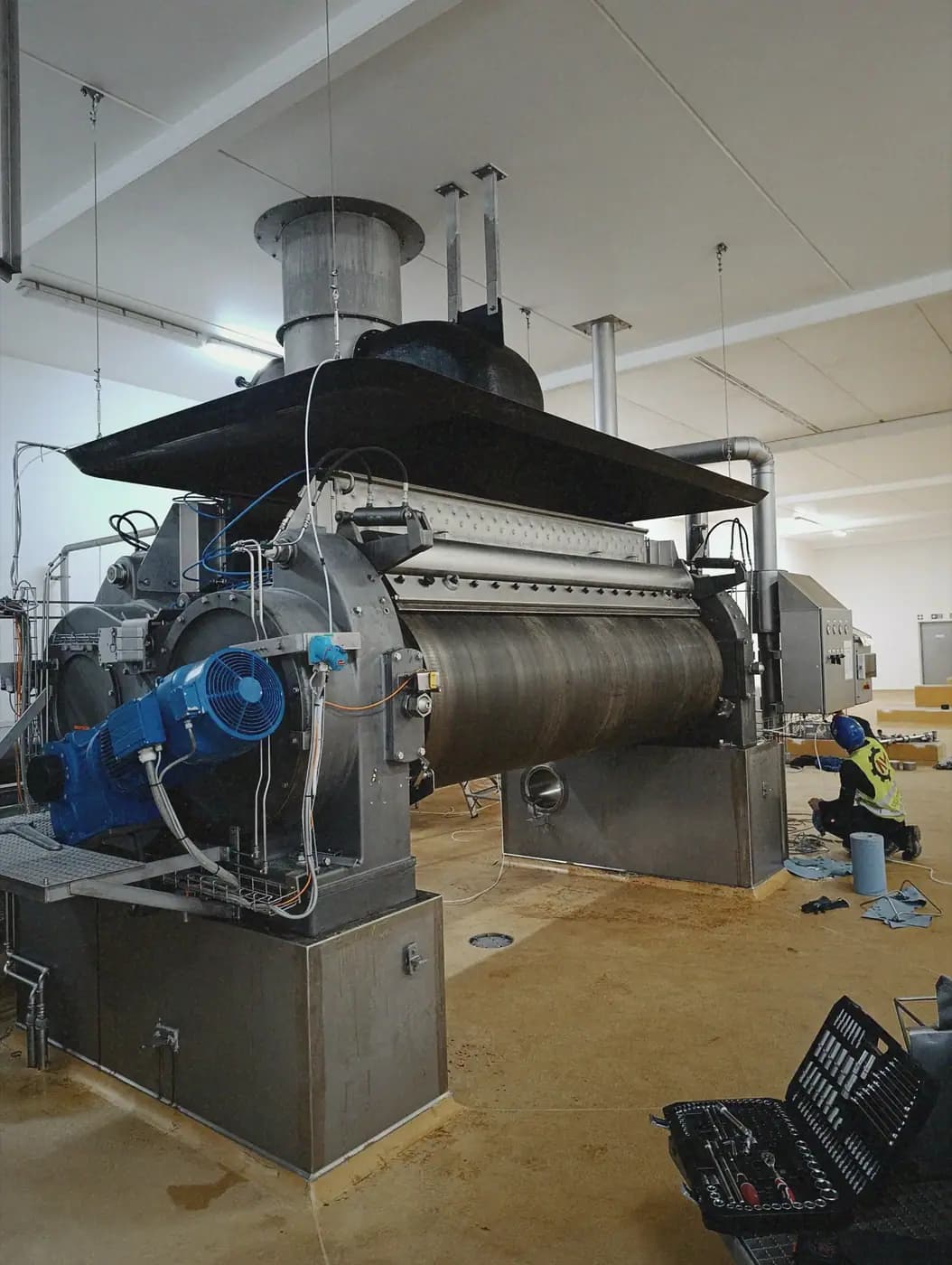

Linia dwubębnowej suszarki miała zostać zdemontowana, oznakowana, zapakowana i załadowana — jednak maszyna stała na betonowych belkach na wysokości około metra, do której wózek widłowy po prostu nie mógł dotrzeć, a główny zespół ważył ~9 t nawet po rozebraniu.

  • Zespół bębnowy spoczywał na ~1 m betonowych belkach bez dostępu wózka widłowego.
  • Główny zespół waży ~9 t nawet po demontażu.
  • Wszystko musiało być precyzyjnie oznakowane, aby umożliwić późniejszy ponowny montaż linii.

Nasze podejście

  1. 1

    Wizja lokalna i plan

    Pomiary, ocena dróg wyniesienia i opracowanie schematu demontażu.

  2. 2

    Inżynieria i takielunek

    Lewarki, wózki transportowe i cztery wciągniki elektryczne 2,5 t do opuszczenia maszyny z betonowych belek bez użycia wózka widłowego.

  3. 3

    Demontaż

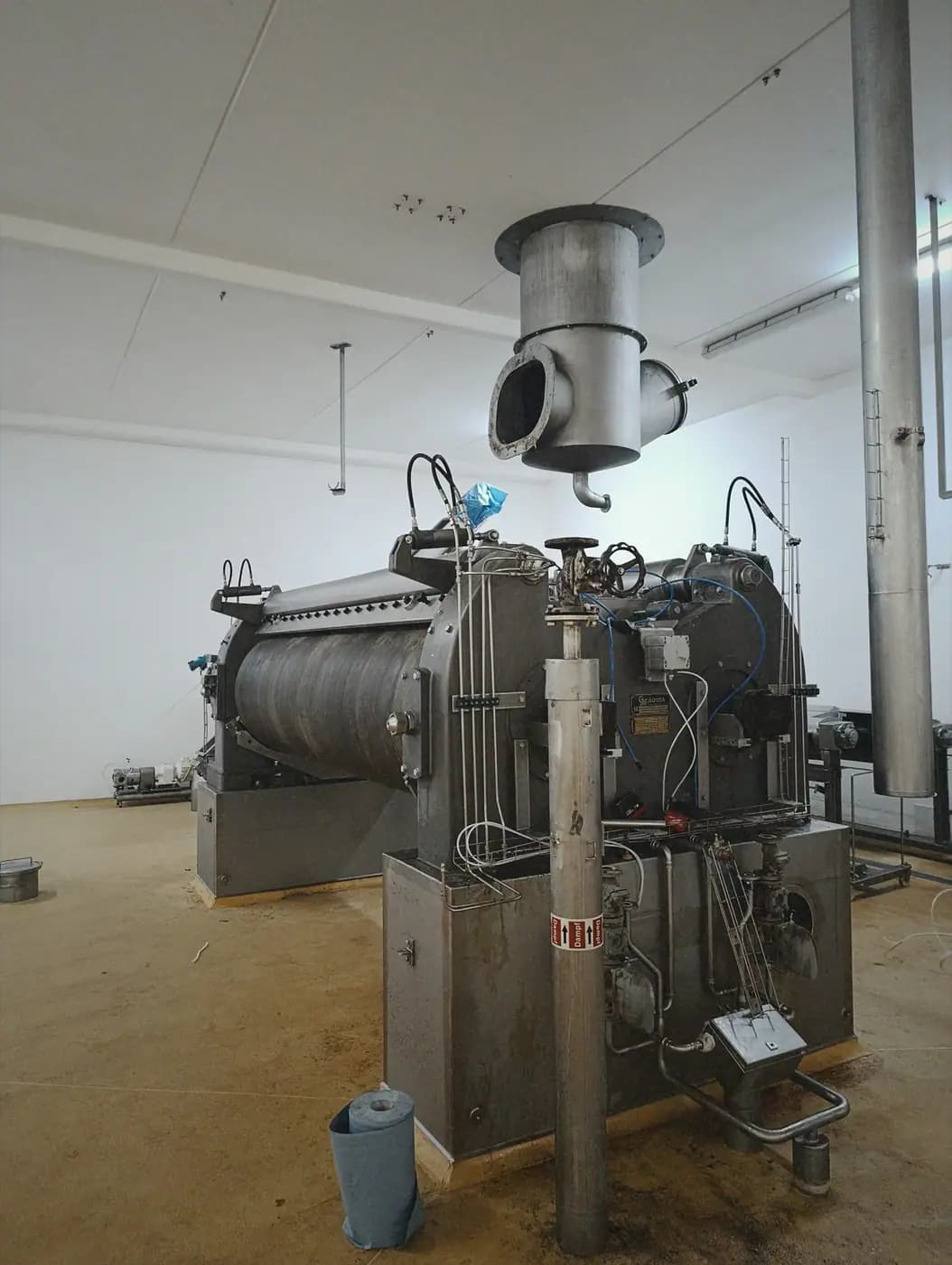

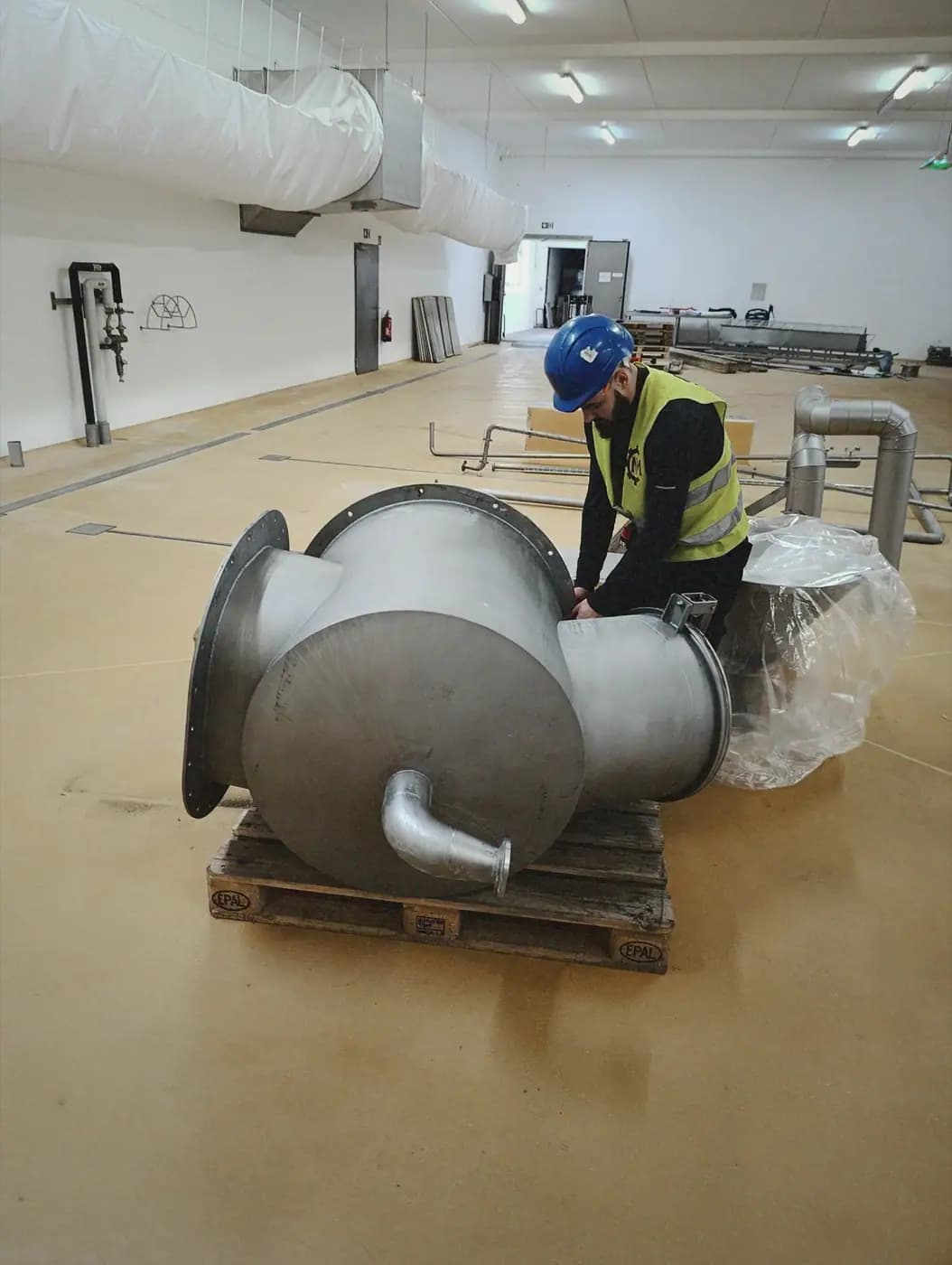

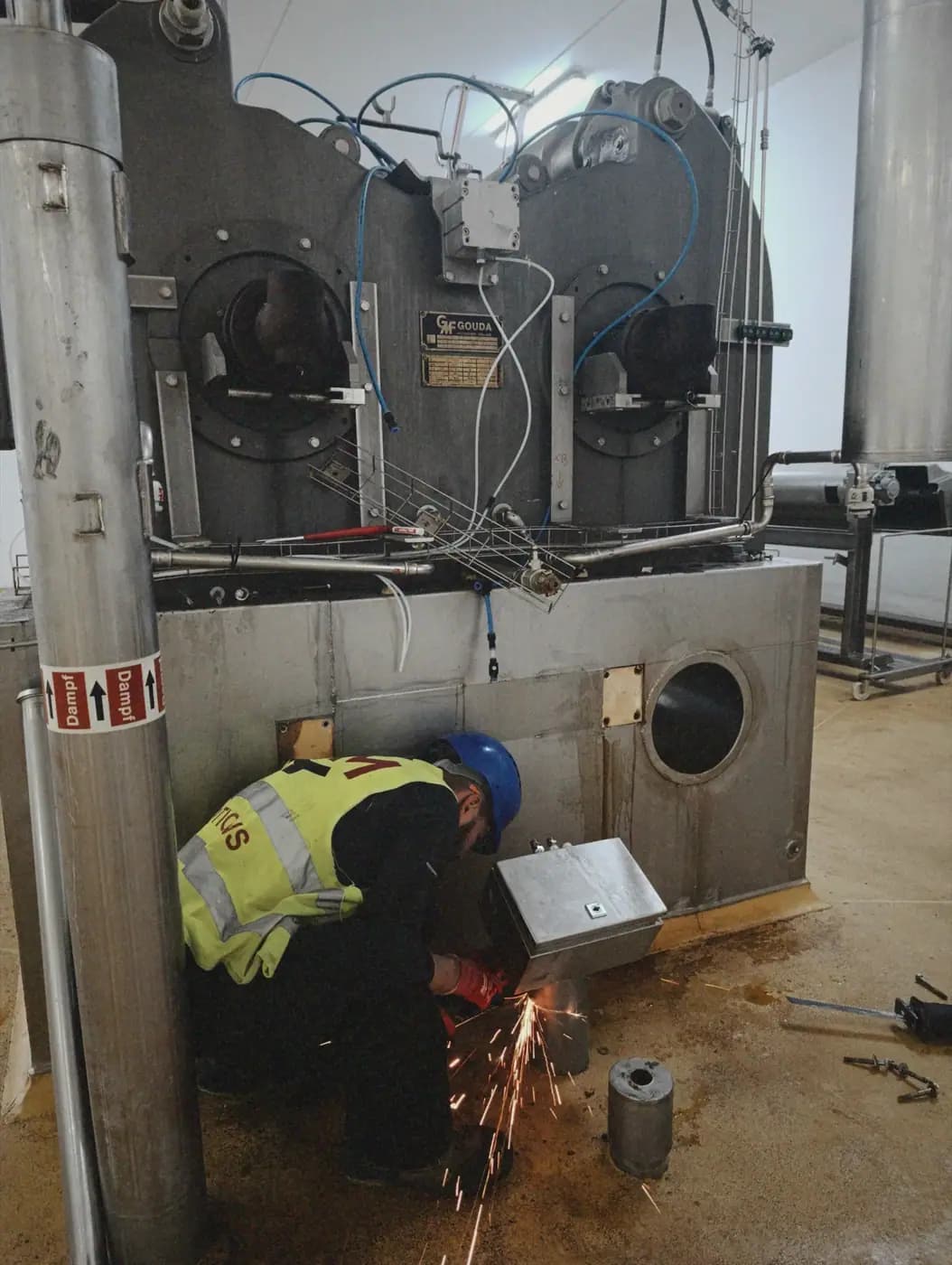

    Rozebranie suszarki na zespoły (bębny, napęd SEW, rama, instalacja rurowa), opuszczenie głównego zespołu z cokołu na wciągnikach i redukcja masy na potrzeby przemieszczenia.

  4. 4

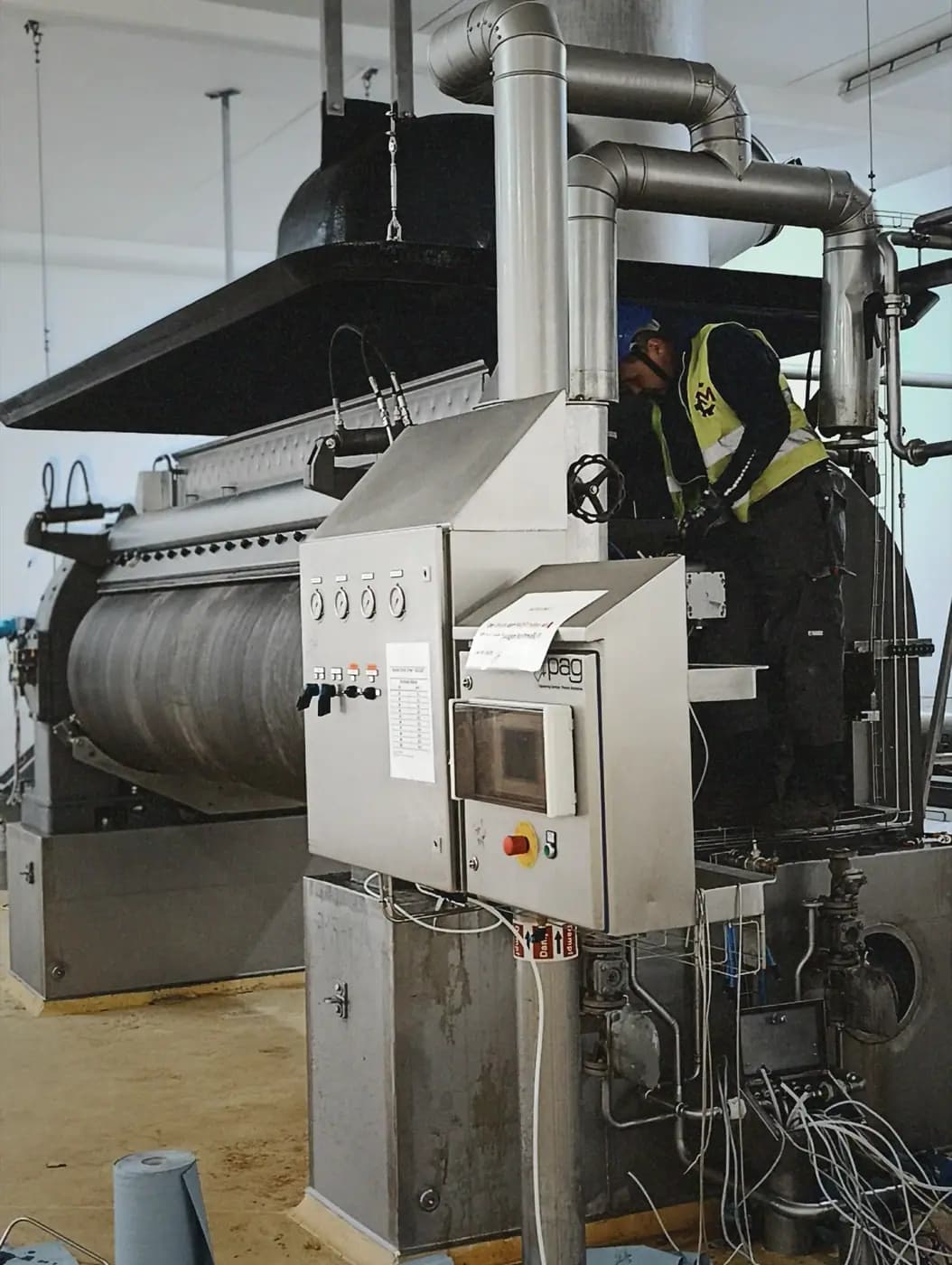

    Znakowanie i pakowanie

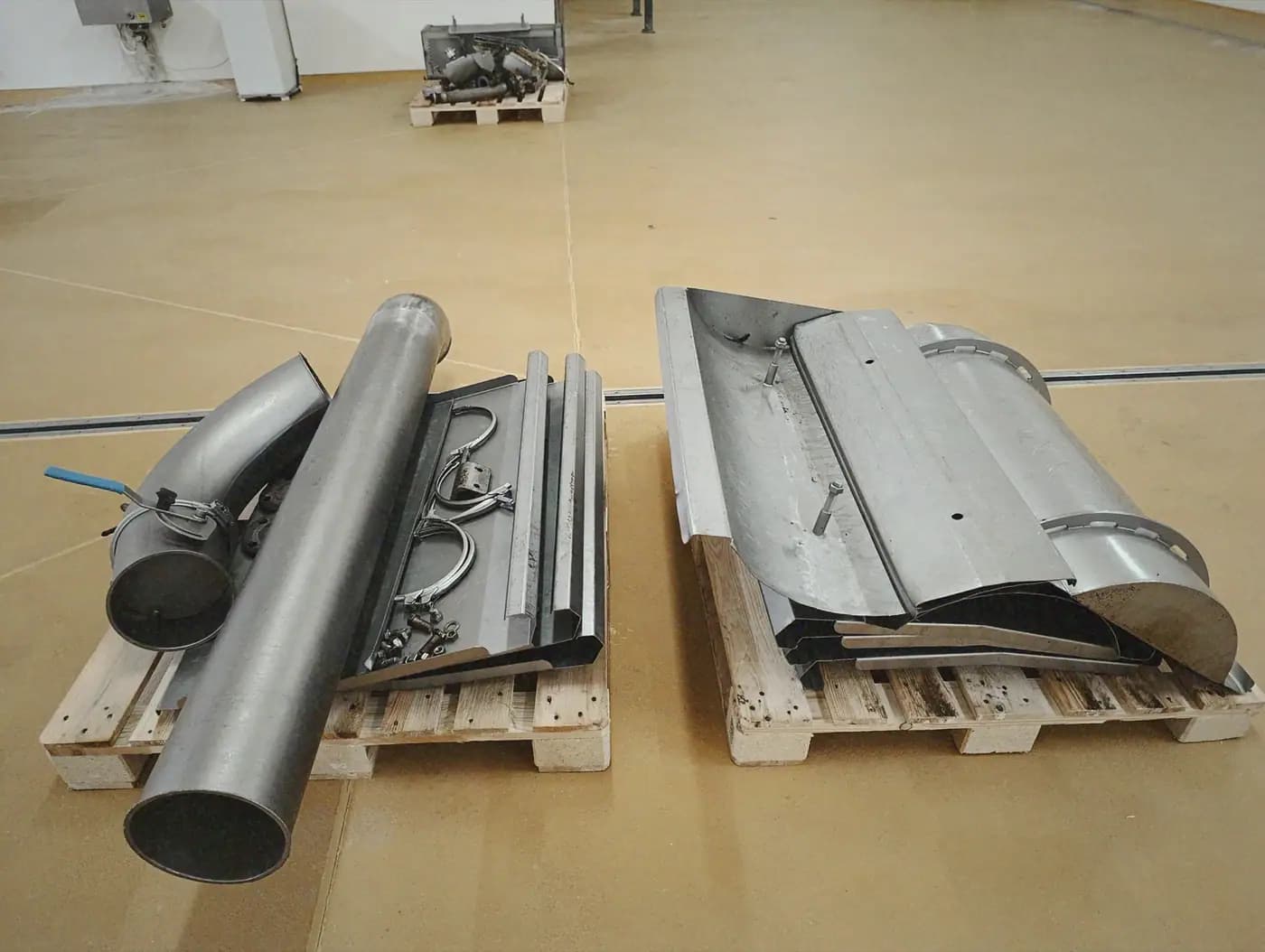

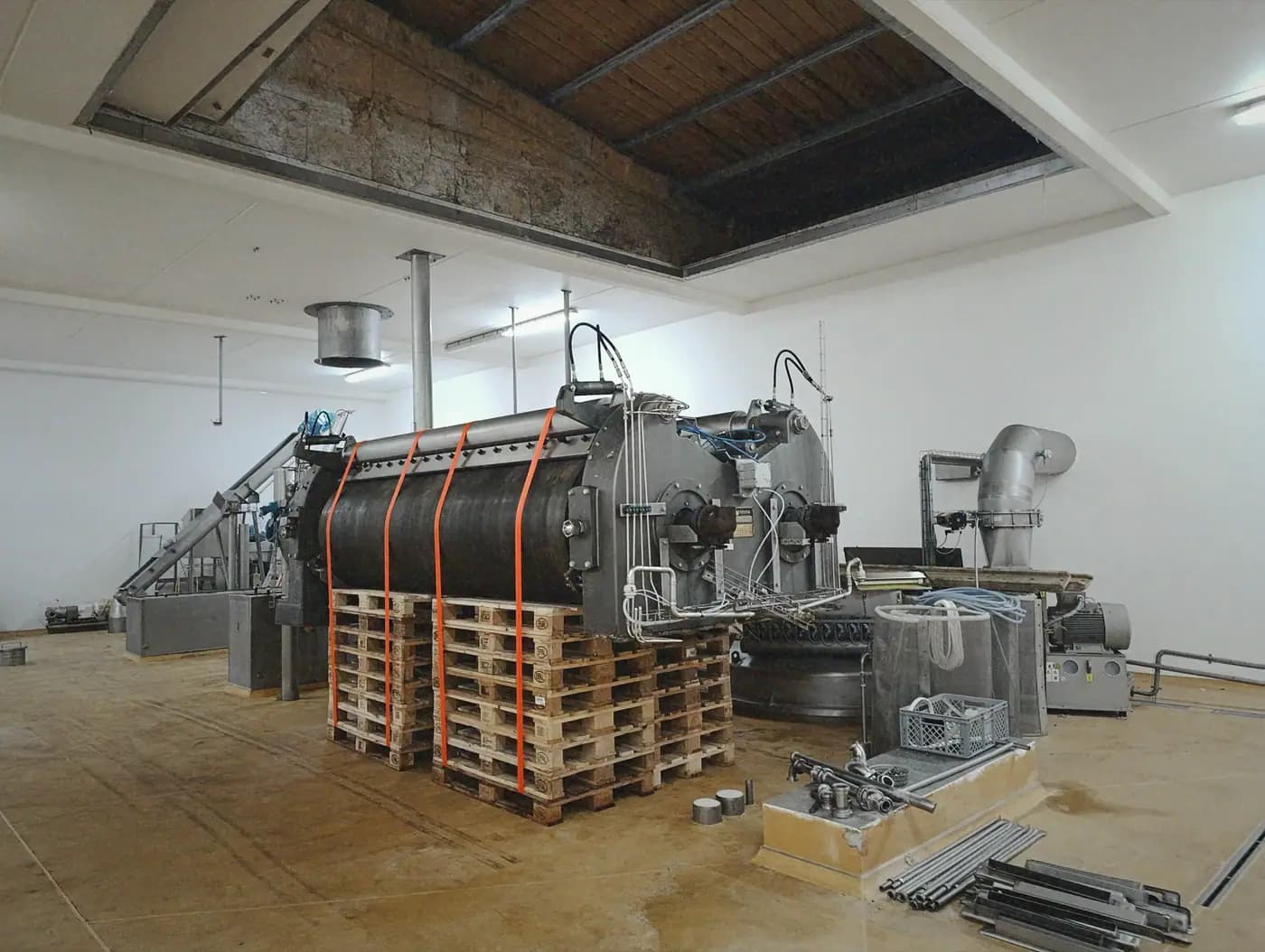

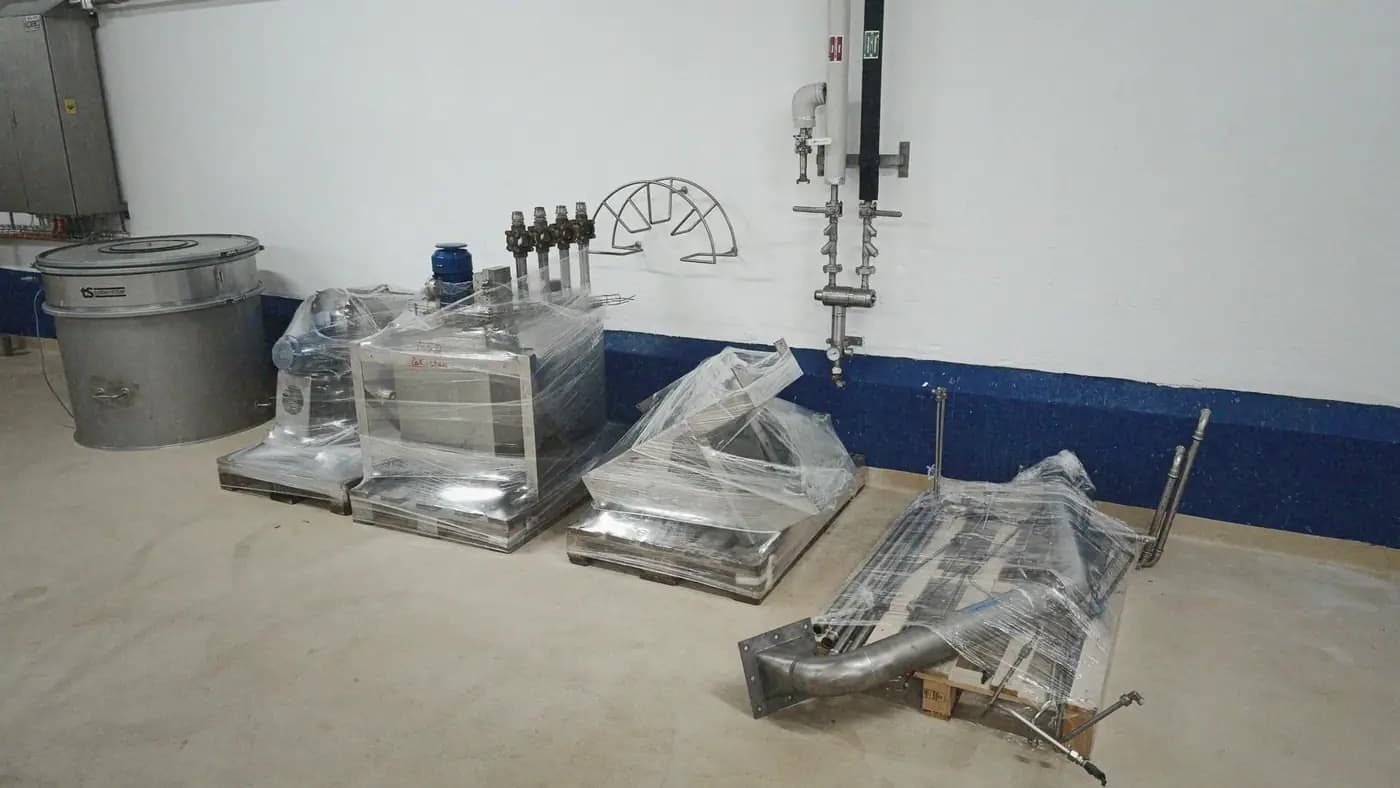

    Oznakowanie każdego zespołu i połączenia na potrzeby późniejszego montażu, zapakowanie do transportu.

  5. 5

    Załadunek

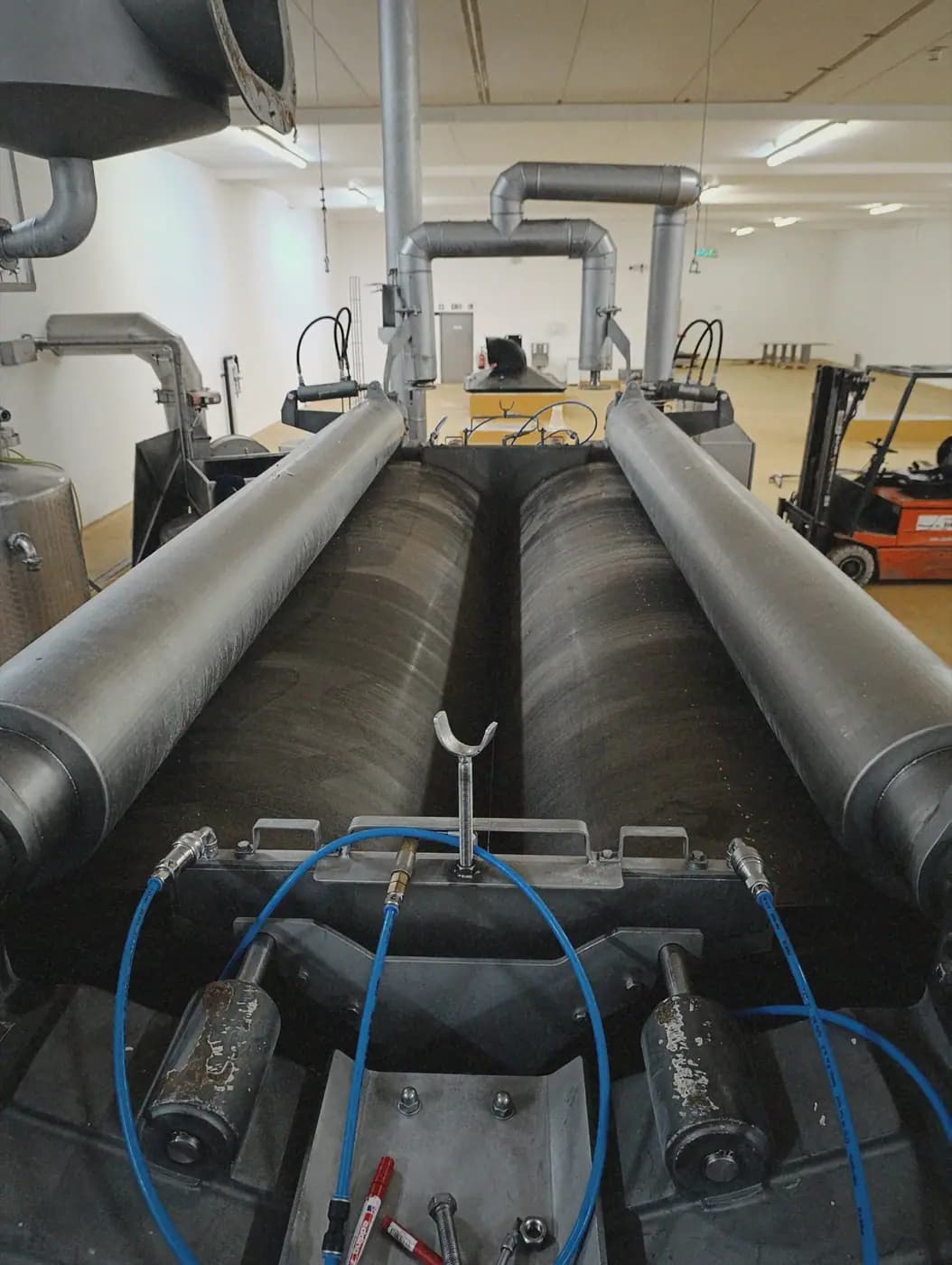

    Przemieszczenie sprzętu do otwieranej sekcji dachu; wyniesienie przez dach dźwigiem 60 t bezpośrednio na standardową naczepę firankową.

Co było nietypowe

Maszyna została zdjęta z ~1 m betonowego cokołu bez wózka widłowego — za pomocą czterech wciągników elektrycznych 2,5 t — a następnie przetransportowana przez otwieraną sekcję dachu dźwigiem 60 t bezpośrednio na ciężarówkę.

Rezultaty

7 dni

Czas realizacji

3 specjalistów

Zespół

~9 t

Główny zespół

0 incydentów

Bezpieczeństwo

W ciągu 7 dni 3-osobowy zespół zdjął 9-tonową suszarkę bębnową z betonowego cokołu bez wózka widłowego, wyniósł ją przez dach i załadował dźwigiem na ciężarówkę — bez jednego incydentu, a oznakowanie było tak staranne, że ponowny montaż nie nastręczył żadnych pytań.

NM Solutions przeprowadziła wymagające zlecenie starannie i w sposób zorganizowany: urządzenie zostało zdemontowane i załadowane bez uszkodzeń i opóźnień, pomimo trudnego dostępu. Znakowanie wykonano tak dokładnie, że ponowny montaż nie nastręczył żadnych pytań.

Przedstawiciel klienta, produkcja mleczarska / sery
