Demontáž balicí a plnicí linky pro sýry
Demontáž, označení, zabalení a naložení balicí a plnicí linky pro mozzarellu – rozvaděče, pásových dopravníků a plnicího stroje – s řádným odpojením od energií a označením pro opětovnou montáž, vše ve stísněném časovém okně 2 dnů.





Ve zkratce
Klient
Důvěrné — výrobce mléčných výrobků
Obor
Potravinářství / balení (mlékárenství)
Lokalita
Německo
Služba
Demontáž, označení, balení a nakládka
rozvaděč + dopravníky + plnička · označeno pro opětovnou montáž · 4 specialisté · 2 dny
Výzva
Funkční balicí a plnicí linku pro mozzarellu bylo nutné řádně odpojit od energií, označit, demontovat, zabalit a naložit – přičemž elektrická část musela být provedena tak, aby bylo možné linku později znovu připojit a sestavit.
- Demontáž s rozvaděčem vyžaduje správné odstavení a označení pro opětovné připojení a montáž.
- Stísněné časové okno 2 dnů.
- Přesné označení elektroinstalace a komponent linky pro pozdější instalaci.
Náš postup
- 1
Průzkum a plán
Posouzení linky a vypracování schématu odstavení a demontáže.
- 2
Technické řešení a vázání
Vysokozdvižný vozík 3 t, přepravní válečky a řetězové kladkostroje.
- 3
Demontáž

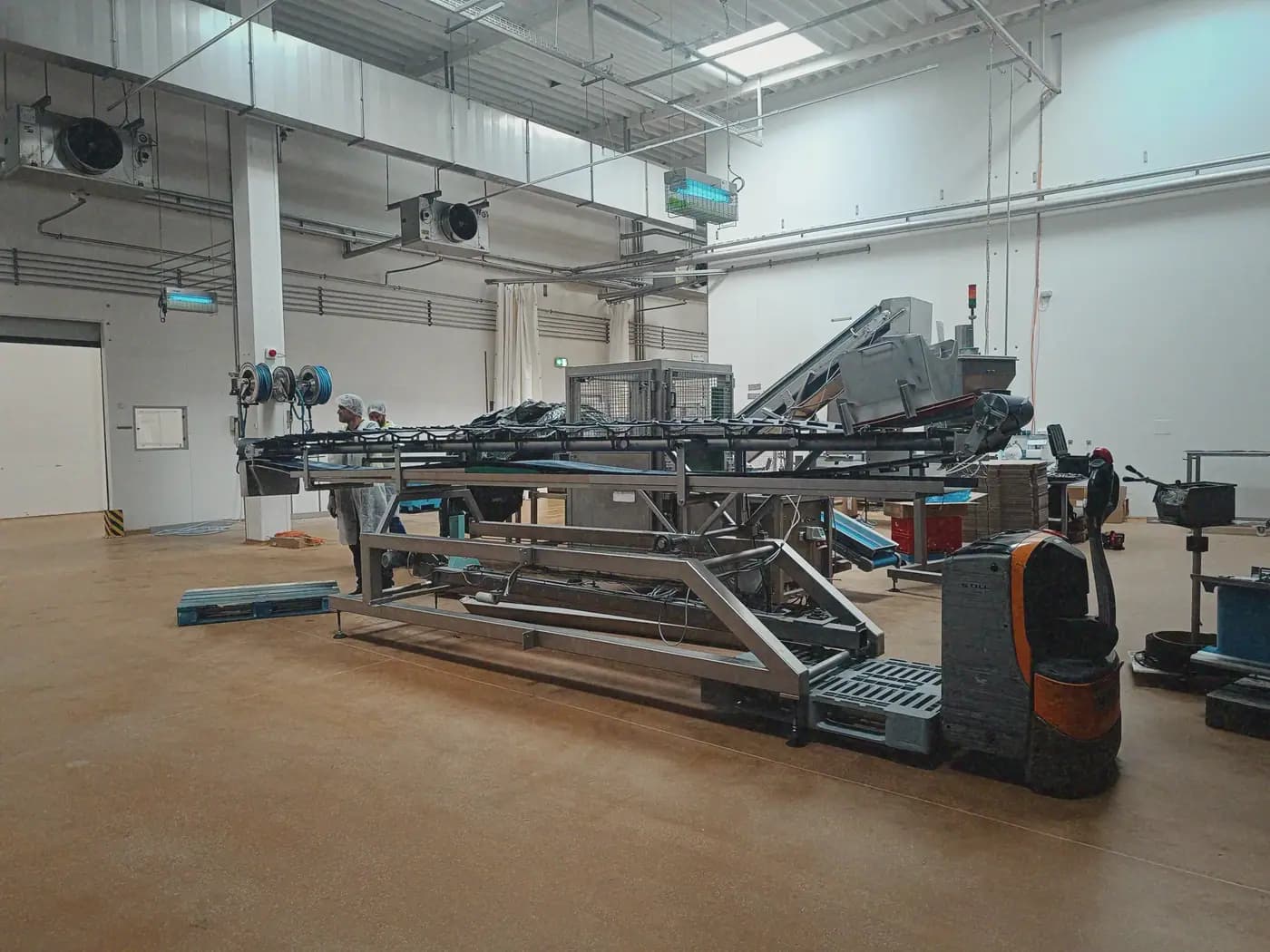

Označení a odpojení rozvaděče od energií a jeho demontáž; rozebrání pásových dopravníků a plnicího stroje.
- 4
Označení a balení

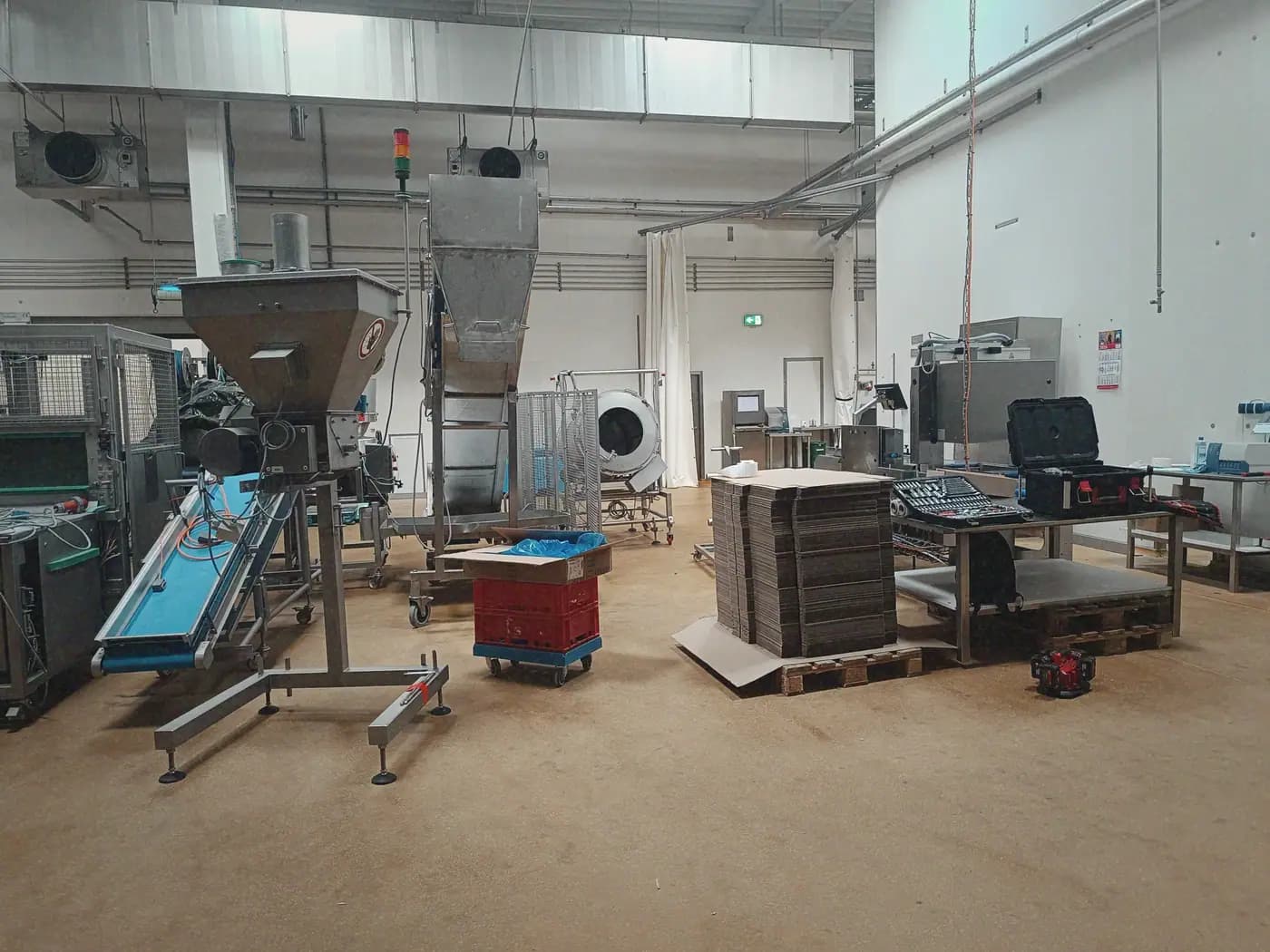

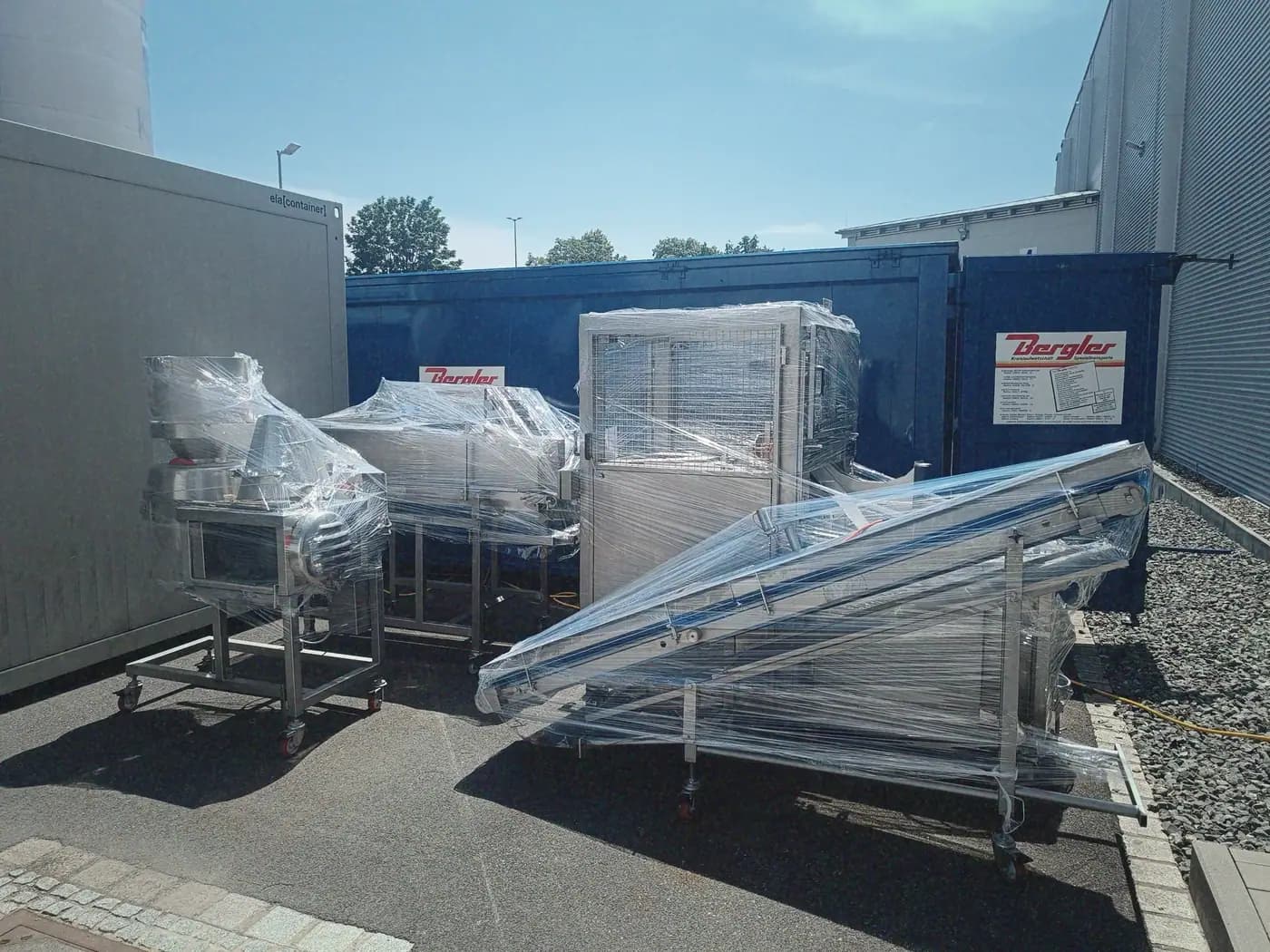

Označení každého celku a kabelového spoje pro opětovnou montáž, zabalení pro přepravu.
- 5
Nakládka

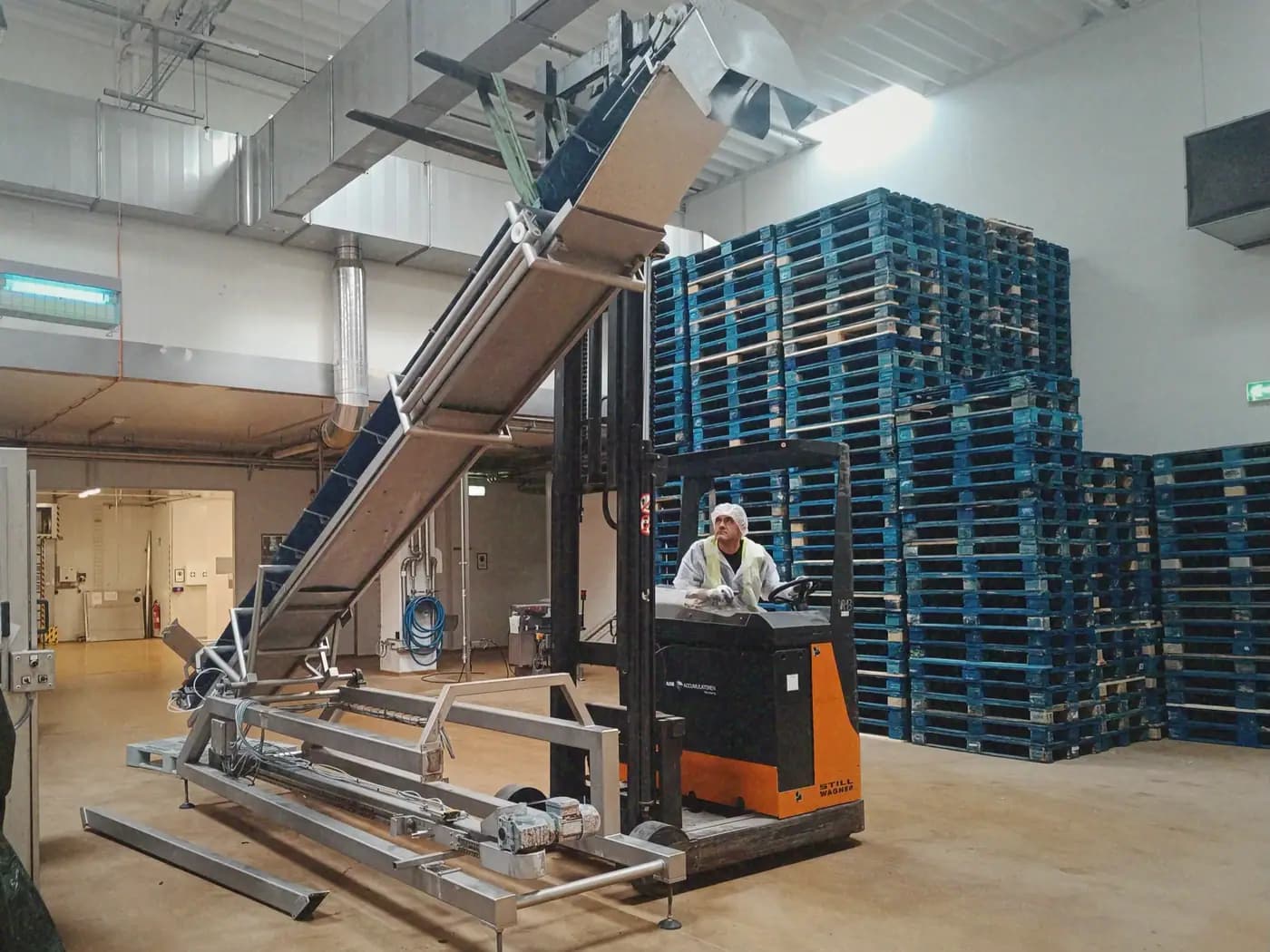

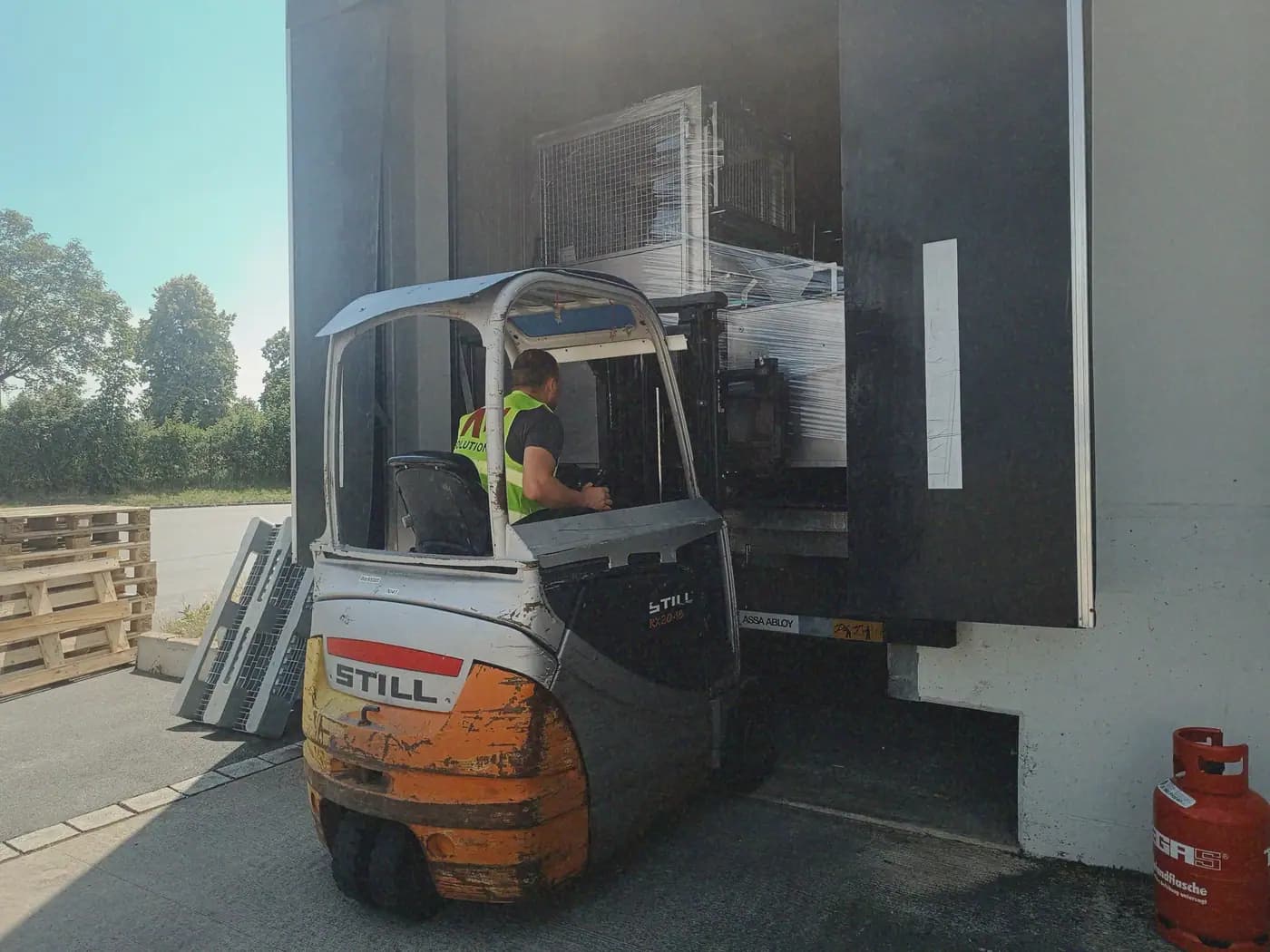

Naložení zařízení (přeprava a instalace nebyly součástí zakázky).
Co bylo nestandardní
Pod časovým tlakem byla celá linka – elektroinstalace, dopravníky a plnička – označena, demontována a naložena za 2 dny čtyřčlenným týmem.
Výsledky
2 dny
Termín
4 specialisté
Tým
elektroinstalace + dopravníky + plnička
Rozsah
0 incidentů
Bezpečnost
Za 2 dny čtyřčlenný tým označil, odpojil od energií, demontoval a naložil balicí a plnicí linku pro mozzarellu – s elektroinstalací a komponenty označenými pro opětovnou montáž.
“Tým NM Solutions demontoval naši balicí linku rychle a pečlivě. Elektroinstalace i všechny komponenty byly označeny tak precizně, že pozdější opětovná montáž nekladla žádné otázky – a práce byla dokončena přesně podle harmonogramu.”
